中國電建哥倫比亞伊圖安戈水電站項目提前完成施工關鍵節點

來源:美洲區域總部 日期:2026-07-31 作者:秦友才 字數:694

近日,由中國電建承建的哥倫比亞伊圖安戈水電站項目建設取得重大階段性成果:項目部收到監理正式函件確認,合同3號關鍵節點——尾水調壓室框架砼施工順利完工,較合同工期提前18天。該關鍵節點的提前實現,標志著伊圖安戈水電站核心樞紐建設取得實質性突破,為后續尾水調壓室機電設備安裝、系統調試及工程整體移交筑牢堅實基礎。

尾水調壓室是電站地下樞紐核心構筑物,總長100米、寬18米、最大高度48.2米,位于狹長封閉地下洞室內,施工環境極其受限。該結構具有洞室凈空大、斷面尺寸大、內部鋼筋排布密集、閘門預埋構件安裝精度要求高等特點,既是項目重點控制性工程,也是制約整體推進的核心技術難題。

面對多重施工挑戰,中國電建項目團隊堅守“技術先行、質量為本、過程受控”的施工理念,圍繞高空作業安全管控、模板精準加固、密集鋼筋標準化安裝、預埋構件精確定位、大體積砼連續澆筑等關鍵工序,提前編制專項施工方案,明確各工序管控標準。結合洞室受限空間、多工序交叉作業的現場條件,各作業班組動態優化設備施工,科學統籌施工銜接,化解工序沖突、提升施工效能。

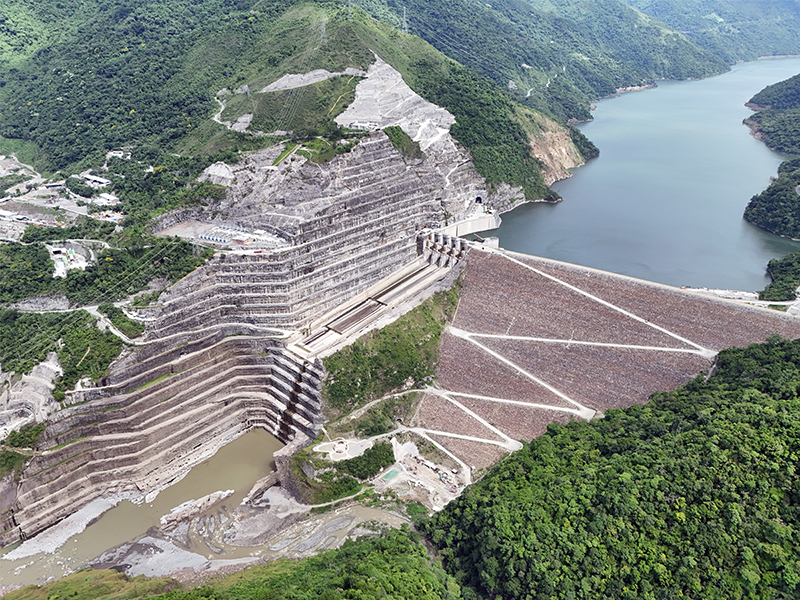

伊圖安戈水電站是中哥清潔能源合作代表項目,總裝機容量2400兆瓦,是美洲在建裝機容量最大的水電站,項目建成后將滿足哥倫比亞全國12%的電力需求。此次尾水調壓室主體框架砼節點提前完工,充分彰顯中國電建項目團隊處置復雜地下水利工程難題、攻堅重難點工序、統籌關鍵節點的技術實力與組織管理水平,為后續施工作業創造有利條件。

下一步,項目部將以此關鍵節點順利完工為契機,繼續壓實安全生產與質量管理責任,統籌推進后續施工任務,全力保障工程優質高效履約,助力哥倫比亞區域能源基礎設施升級。
