中國電建哥倫比亞弗朗西斯科胡安娜光伏項目提前完工移交

來源:美洲區域總部 日期:2026-09-21 作者:秦友才 字數:756

當地時間9月18日,中國電建哥倫比亞弗朗西斯科胡安娜光伏項目順利取得業主簽發的履約完工驗收證書,項目圓滿完成全部合同義務,提前實現整體完工移交。

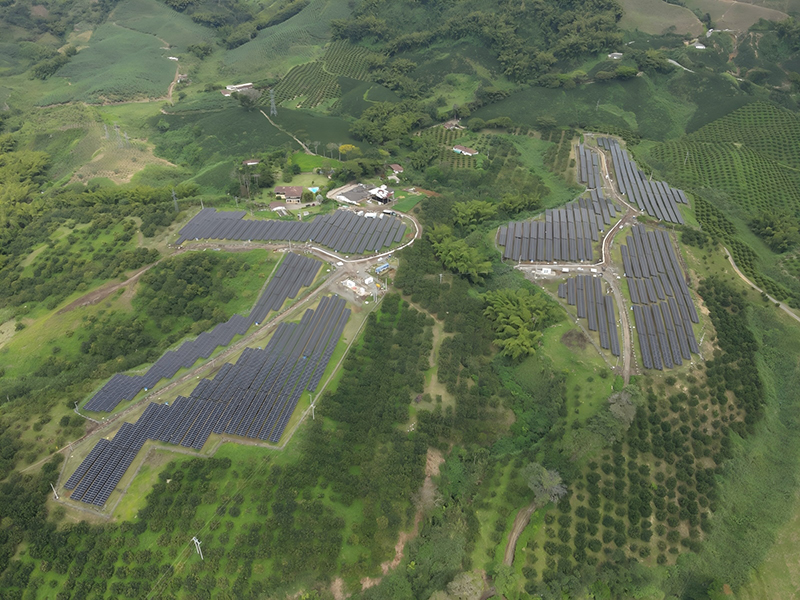

該項目坐落于哥倫比亞卡爾達斯省,包含弗朗西斯科(F站)、胡安娜(D站)兩座光伏場站,總裝機容量15.99兆瓦,工程范圍覆蓋設計、采購、國際物流、施工安裝、調試、并網及移交全EPC流程。項目建成投運后,年均可提供清潔電能約2248萬千瓦時,不僅能為當地輸送穩定可靠的清潔電力能源,極大緩解該區域的供電壓力,更將助力當地能源結構優化,為民生改善與經濟發展注入強勁動力。

項目建設期間,中國電建項目團隊直面多重復雜難題與嚴峻挑戰。F站受考古許可影響造成約4個月施工停滯,加之兩座場站相距220公里,跨區域施工統籌、跨區域人員設備調配、現場管理難度大。同時還面臨美標體系與國產設備技術接口差異、跨國供應鏈管控、雨季復雜地形施工等諸多挑戰。項目部配置5名中方核心人員統籌全局,30人屬地團隊負責現場落地執行。在停工窗口期,項目團隊不等不靠,同步推進圖紙深化、物資保障、勞務儲備及復工策劃;考古許可獲批后迅速全面復工,F站于2026年1月21日成功并網,較合同節點提前28天;D站于3月19日實現并網發電;2026年7月兩座場站先后取得臨時驗收證書,8月18日順利通過實質性完工驗收,形成完整的項目履約閉環。

項目全過程嚴格落實QHSE管理體系,嚴守安全生產與生態環保底線,履約周期實現“零安全事故、零環保投訴”。同時,項目積極踐行屬地化發展理念,累計為當地創造200余個直接就業崗位,屬地員工占比達95%,獲得項目周邊社區的高度認可。

該項目是中國電建在哥倫比亞完工移交的第二座新能源電站。此次項目的順利完工與提前交付,進一步夯實了中國電建深耕哥倫比亞、開拓拉美新能源市場的發展根基。
